【柏市立田中小学校第一校舎建替工事】9月度現場進捗状況

2021/10/12

【柏市立田中小学校第一校舎建替工事】9月度現場進捗状況

朝晩の冷え込みで秋を感じる今日この頃。

2021年も3/4が過ぎ、気が付けば10月です。

田中小学校の現場の上棟はもう少し先になりますが

大きなコンクリート打設は最後となり、少しずつ内装工事も始まっています。

これから年度末に向けて追い込みをかけてまいります。

引き続き頑張りますので、どうぞよろしくお願いします。

【柏市立田中小学校第一校舎建替工事】9月度現場進捗状況

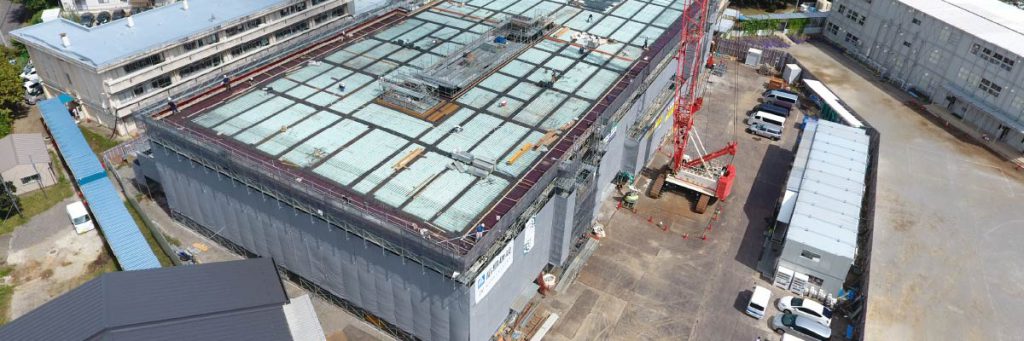

メインの上空写真は、屋上の打設直前を写したものです。
水色っぽく見えるのは断熱材で、屋上全体に断熱材を敷きこんだ上に配筋がされています。

今回は屋上を2分割して、コンクリート打設を行いました。

2分割してもその広さは約500㎥にもなりますのでなかなかな作業です。当日は、打設日和で快適な気温だったのと職人さんの高い技術力に恵まれ無事に打設を行う事が出来ました。

屋内を紹介

【柏市立田中小学校第一校舎建替工事】9月度現場進捗状況

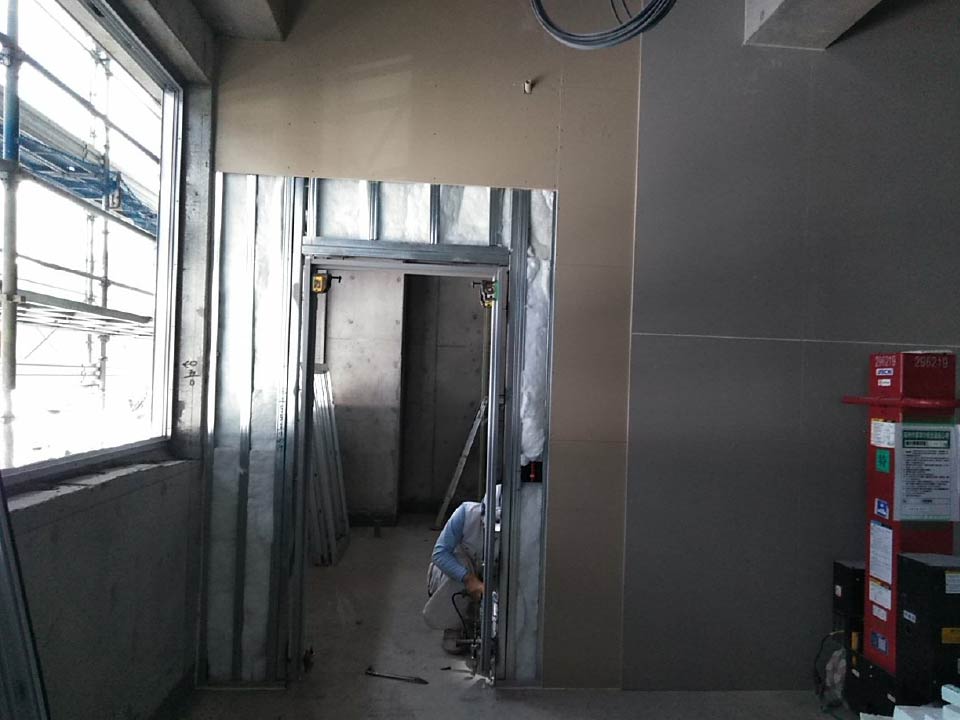

壁の施工状況です。

せっかくなので壁工事の全てが見えるアングルを紹介します。

壁工事は、①LGS(Light Gauge Steel)と呼ばれる銀色の材料を立てて

②LGSの間にグラスウールと呼ばれる断熱材を入れて

③両側から石膏ボードを貼ります。

教室や廊下など、場所によって石膏ボードの種類や厚み等が変わります。

石膏ボードの上に、塗料を塗ったり壁紙を貼ることで壁の完成です。

【柏市立田中小学校第一校舎建替工事】9月度現場進捗状況

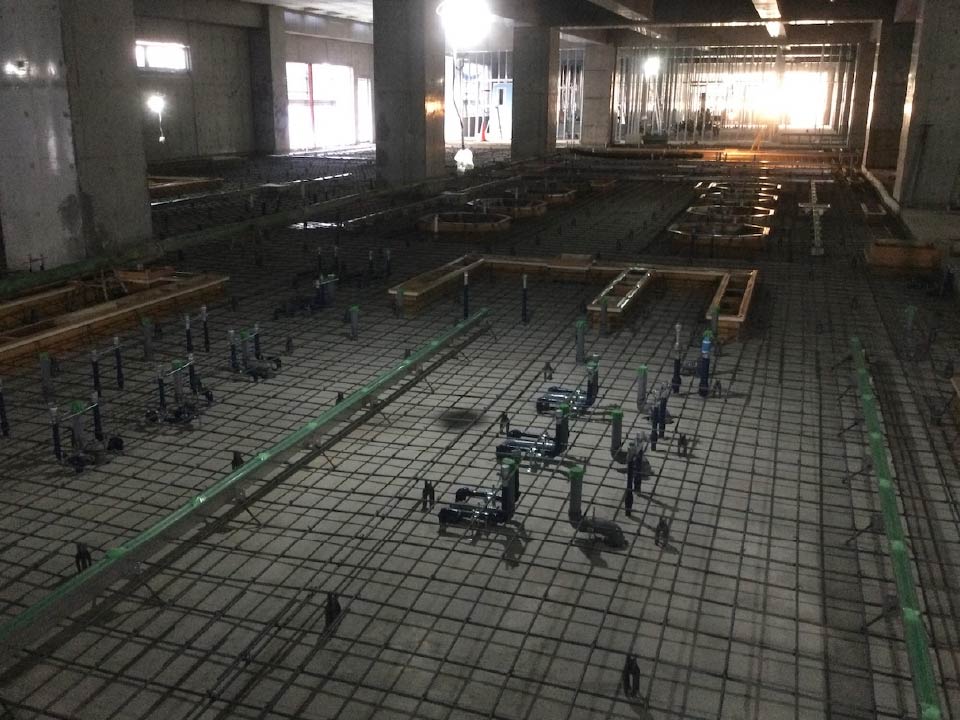

こちらは厨房の床部分で、フカシコンクリートを打設する前の写真です。

フカシコンクリートとは、コンクリートの躯体よりも

余計にコンクリートを打ち増しすることで、鉄筋のかぶりを確保するために行います。

厨房ということで、設備の配管が多いのと排水や

グレーチング(格子状の溝蓋)を設ける関係でフカシコンクリートを打つのです。

(このフカシコンクリート範囲で配管を転がし勾配を取る)

【柏市立田中小学校第一校舎建替工事】9月度現場進捗状況

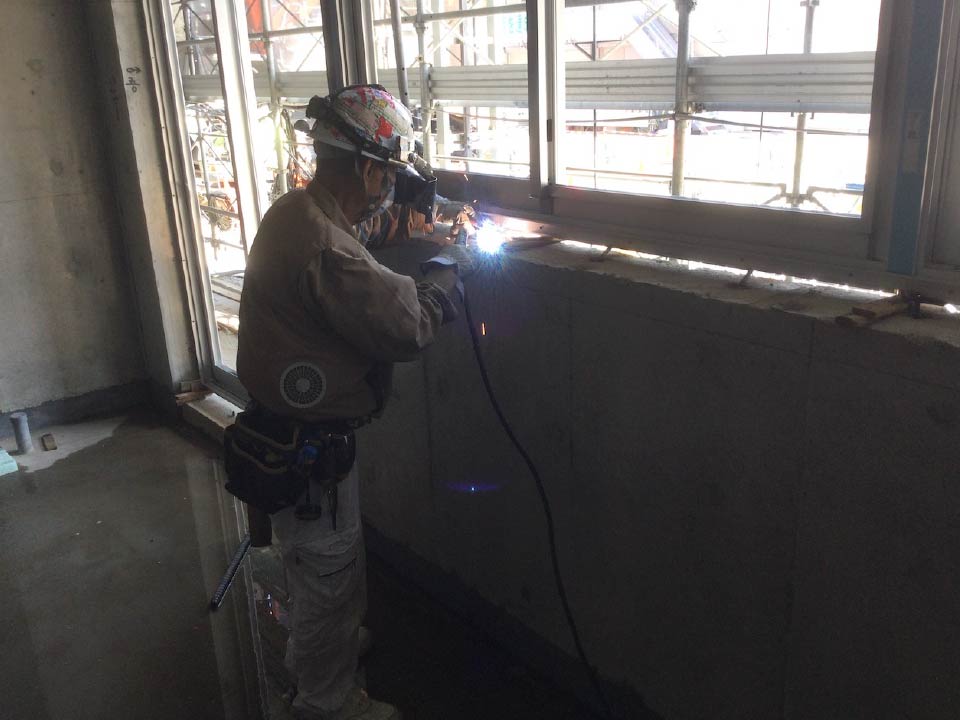

サッシ(窓)の取り付け状況になります。

垂直、水平が保たれているか確認しながらひとつひとつ手作業で溶接を行います。
【柏市立田中小学校第一校舎建替工事】9月度現場進捗状況

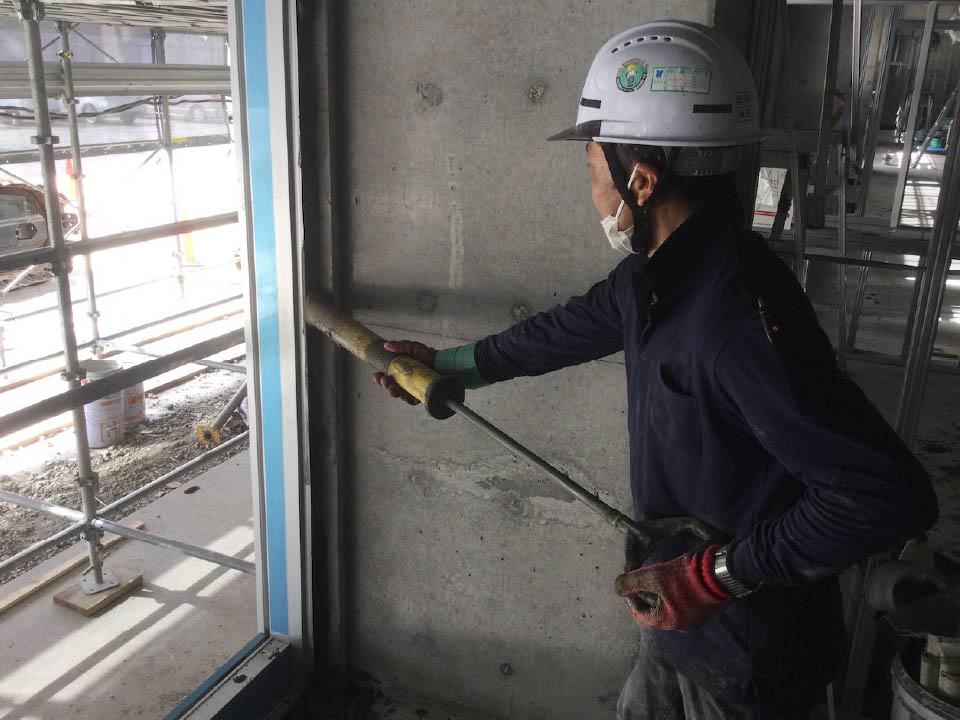

こちらは取り付けたサッシの溶接個所を埋めている様子です。

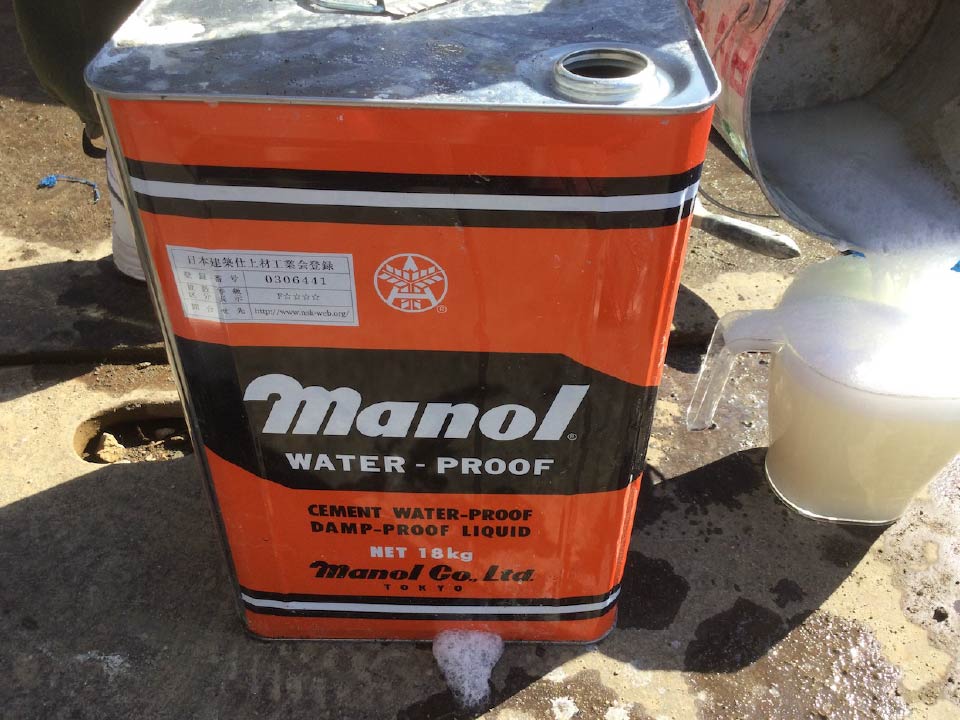

モルタルにマノールという防水材を混ぜて作る防水モルタルをサッシと躯体(コンクリート)の隙間に充填します。

防水モルタルの作り方

【柏市立田中小学校第一校舎建替工事】9月度現場進捗状況
【柏市立田中小学校第一校舎建替工事】9月度現場進捗状況

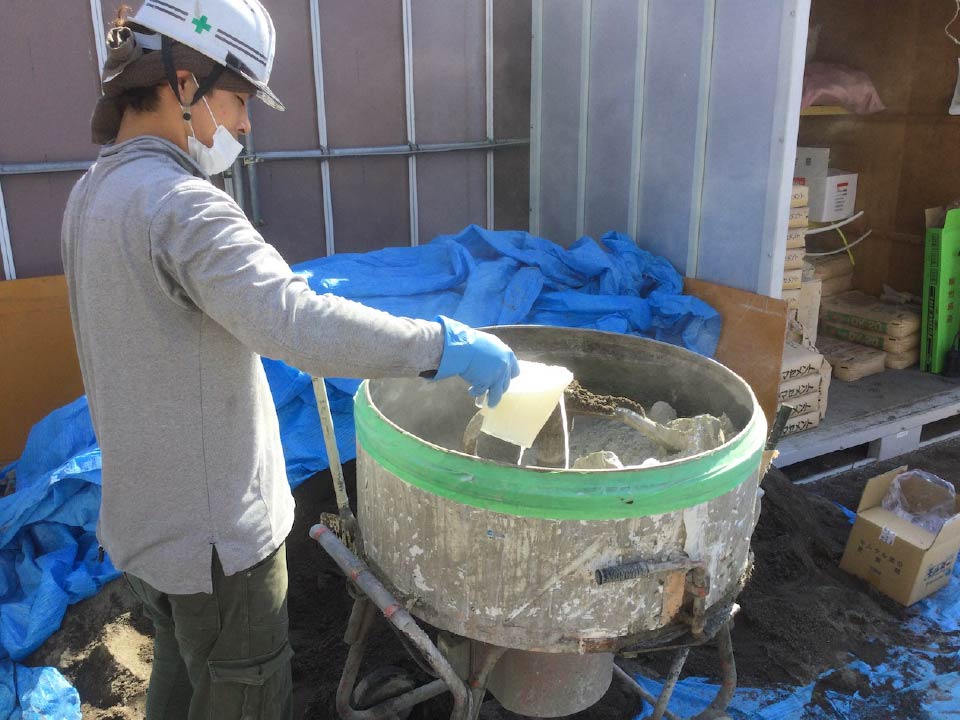

セメントと砂を1:3の割合で配合し、よく混ぜます。

よく混ざったら防水材を規定量入れ、まんべんなく混ぜれば完成です。

緊急事態宣言が明けましたね。

感染再拡大(リバウンド)防止に気を付けて、

引き続き、感染症対策をしっかりとして現場を進めてまいります。
